ОЧАКОВСКАЯ ТЭЦ (ТЭЦ-25)
Задание на проектирование ТЭЦ-25 Мосэнерго было утверждено в ноябре 1968 года. Заказчик строительства — районное управление Мосэнерго, генеральный проектировщик — Московское отделение института «Теплоэнергопроект». Первоочередной задачей, которая сразу же встала перед заказчиками, проектировщиками — выбор площадки для будущей теплоэлектроцентрали. (В постановлении Совета министров были названы лишь районы города, где потребности в тепле, электрической энергии в ближайшие годы станут наибольшими). Нанести же на плане Москвы границы участка площадью 70-80 гектаров, - именно такая площадь нужна для ТЭЦ, намеченной к строительству в западной части столицы оказалось делом чрезвычайно сложным. 9 февраля 1971 года была организована дирекция строящейся электростанции, которая подчинялась Мосэнерго. В состав дирекции от Мосэнерго вошел директор Боровков и его заместители.
Первоначально определили участок под застройку и начали сооружать дороги. Всему составу дирекции пришлось решать проблему освобождения территории. В основном это были постройки совхоза «Матвеевское». Пятьсот тридцать один дом необходимо было расселить. Сама площадь застройки на чертеже имела тридцать два угла: река, железнодорожные пути, памятники, церковь, кладбище – это все нельзя было трогать. Сама же площадка представляла собой крутой склон имеющая разность отметок в 17 метров. И в довершении всего там, где предполагалось возвести цехи, висели провода линии напряжением 220 и 500 кВ. При составлении проекта предлагались самые необычные решения. Например, «челночный» заезд с трижды меняющимся направлением подачи на ТЭЦ железнодорожных составов. Или обваловка мазутных блоков. Положительной стороной выбранной площадки было размещение рядом подстанции «Очаково» напряжением 500 кВ. Это исключило необходимость сооружения распределительного устройства ТЭЦ.
В том же 1971 году в составе треста «Мосэнергострой» было создано строительное управление ТЭЦ-25. С начала 1972 года стали прибывать рабочие бригады. Возводились базы, складские площадки, столовая. Развернулись работы и на сооружаемой автомобильной дороге, на железнодорожной ветке, которая должна была связать стройку со станцией Очаково. Десятки строительных объектов сооружались одновременно.

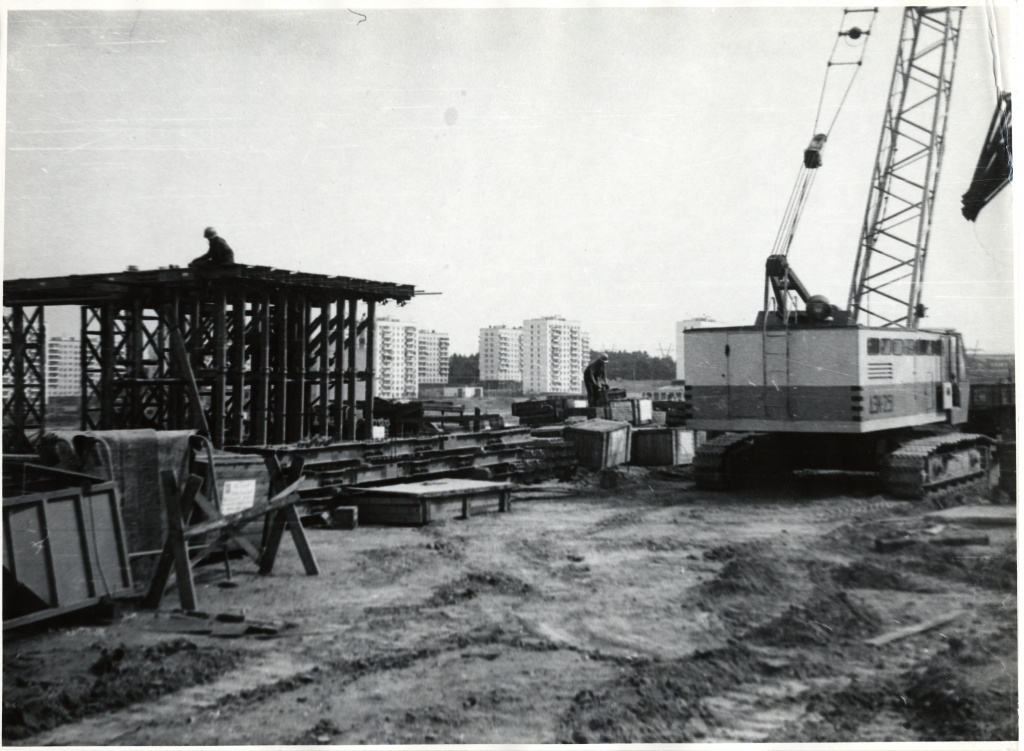

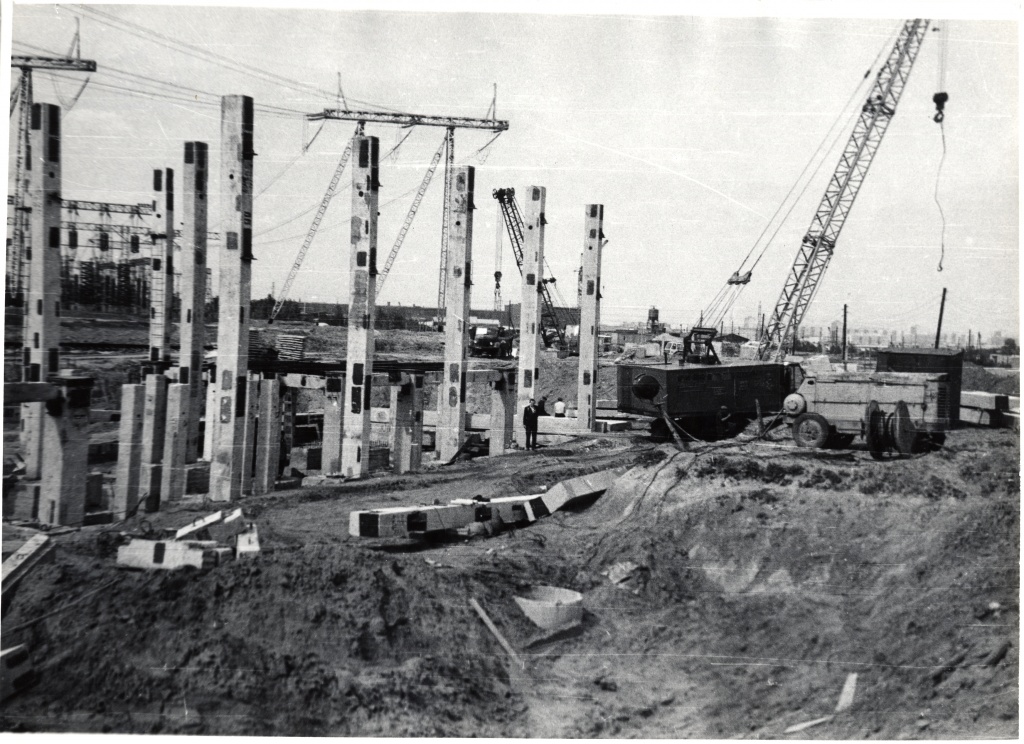

В 1973 году начали планировку территории и подготовку котлована под фундамент главного корпуса. Чтобы не было задержки с поставкой панелей, на заводе в Бескудниках был пущен цех бетонных деталей.

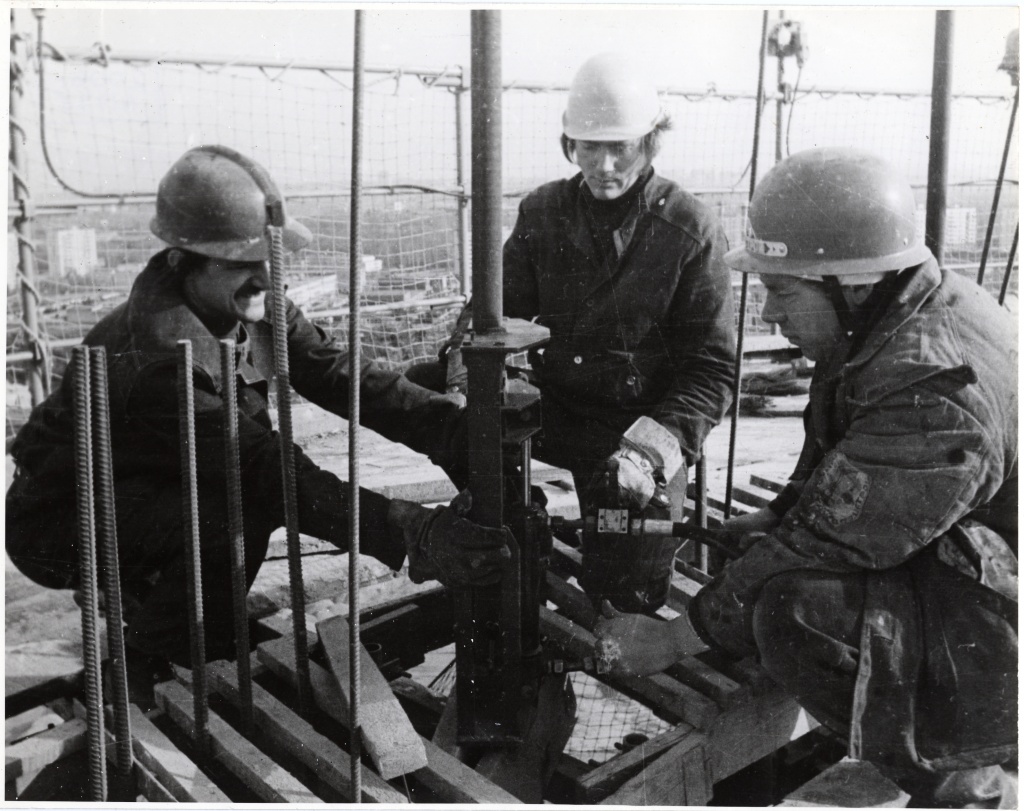

Возведением дымовой трубы занималась монтажников управления «Энерговысотспецстрой» по скоростному методу, разработанному специалистами Германской Демократической Республики. Методика работ была освоена быстро.
«Скоростное строительство трубы стало возможным благодаря применению так называемой, скользящей опалубки, конструкцию которой и соответствующее оборудование разработали в ГДР...
Бетон укладывается в опалубку слоями высотой 25 сантиметров. Через каждые десять — пятнадцать минут включают домкраты и они все одновременно поднимаются, на заданный шаг, соответственно перемещаются опалубка и рабочая площадка.

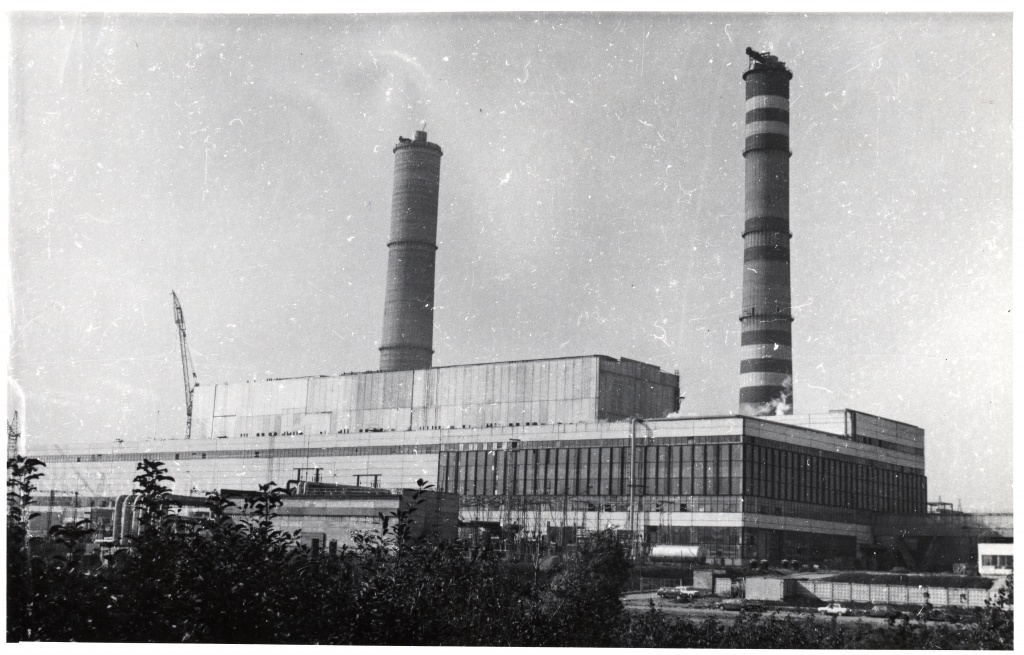

Все выше поднимается труба, вместе с ней ползет вверх и опалубка. Для обеспечения теплом жителей микрорайонов Матвеевское, Давыдково, Тропарево, Беляево Богородское и строится ТЭЦ-25. Монтажники торопятся, чтобы до наступления зимы завершить возведение трубы.»
Газета «Правда», 5 сентября 1973 года
Для дирекции строящейся ТЭЦ это было время наивысшего напряжения. Заводы Москвы, Барнаула, Белгорода, некоторых других городом страны выполняли заказы 25 й. Готовился ввод в эксплуатацию первого и второго водогрейных котлов. Срочность диктовалась развитием в этом районе города жилищного строительства.
Одновременно строителями ТЭЦ возводились и жилые дома им улице Озерная. Многие из проблем города, решать которые энергетикам приходилось при проектировании и строительстве своих объектов — снабжение водой, газом — всегда учитывали и нужды живущих в этом, а иногда и не только в этом, районе людей.
Только к концу 1973 года все 70 га, отведенных для стройки ТЭЦ были освобождены от всего постороннего, и строители, которым теперь уже ничего не мешало, развернули работы по всему фронту. В дирекции создали отдел капитального строительства. Новые сотрудники появились в отделе оборудования, в бухгалтерии, в техническом отделе. А в июле 1974 года прибыл главный инженер электростанции Торий Петрович Иванов.
Создавались цехи: котлотурбинный, начальник — переведенный с Каширской ГРЭС, Анатолий Ильич Савельев. Электрический — его возглавил Валерий Николаевич Нарайкин. Цех ТАИЗ, руководить которым стал уже имевший необходимые знания, опыт, пришедший ТЭЦ-12 Борис Алексеевич Саков.
С большими трудностями был сопряжён пуск первых водогрейных котлов. Наспех построили газораспределительный пункт, осуществив подачу газа к нему по временному участку газопровода. В обход главного корпуса пошла теплотрасса, по которой тепло подавалось в город.
Наладкой и пуском начали заниматься с декабря 1974 года. 31 декабря был подписан акт о приемке первого котла и эксплуатацию.
ПРИКАЗ
Управляющего Ордена Ленина Районного Энергетического
Управления Мосэнерго г. Москва №41.6 февраля 1975 г.
О введении ТЭЦ-25 Мосэнерго в число действующих предприятий
Мосэнерго.
Приказом Министра Энергетики и электрификации СССР от 10 января 1975 г. № 11 ТЭЦ-25 Мосэнерго введена в число действующих предприятий Мосэнерго на хозяйственном расчете (баланс промышленной деятельности), с подчинением ее районному энергетическому управлению Мосэнерго...
Дирекция строящейся ТЭЦ-25 Мосэнерго ликвидируется, а функции заказчика по дальнейшему ее строительству возлагаются на ТЭЦ-25 Мосэнерго...
Управляющий И.Н. Ершов»
Нагрузку котлам дали с началом отопительного сезона 1975 года. В декабре подготовили к пуску третий и четвертый водогрейные котлы. Количество объектов, на которых в то время велись работы, исчислялось десятками. Заканчивалось строительство для двух первых блоков главного корпуса. Продолжалось возведение градирни, дымовой трубы. Строили здание химводоочистки, центральную насосную, заложили фундамент административного здания...
Вначале, пока в этом районе города массовое жилищное строительство находилось в начальной стадии и сколько-нибудь значительный тепловой потребитель отсутствовал, должны были пускаться блоки сравнительно небольшой мощности, которые обеспечивали бы производственным паром расположенные в этой зоне промышленные предприятия. И хотя пока таких предприятий было немного, некоторые из них уже испытывали в паре острую потребность, напоминая об этом энергетикам.
Задерживать далее пуск агрегатов руководители станции, энергосистемы не могли и по другим, значительно более тревожащим их, обстоятельствам. Стоимость строительства достигла столь внушительных размеров, что медлить с отдачей далее было уже нельзя.
Большие затраты, в значительной своей части непредвиденные, связанные с недоработками проекта, просчетами, с низким качеством работ, выполняемых строителями, увеличили первоначальную сметную стоимость весьма ощутимо. Только немедленный пуск станции мог в какой-то мере выправить положение, реабилитировать заказчика стройки. Необходимо было действовать. Быстро, решительно. Первейшая из задач — набор и обучение кадров. Было решено сформировать костяк эксплуатационников из тех, кто прошел основательную школу на других электростанциях. Дали объявления и специалисты не заставили себя долго ждать. Они приходили из Каширы, из Конакова, с московских ТЭЦ.
К началу пуска коллектив эксплуатационников составлял уже более двести пятьдесят человек. Работы хватало всем. Промывка и опрессовка котла, проверка автоматики…
Проводить пусковые операции начали, как и намечалось, в последних числах декабря. Генератор включали в сеть второго января, к вечеру. И хотя внутренний вид помещения щита управления никак не соответствовал значительности происходящего в нем события — в стенах сквозные отверстия, температура как на улице, настроение у присутствующих было приподнятое. Начальник смены станции Александр Николаевич Кашкин подрегулировал частоту, напряжение. Синхронизировав генератор с сетью, повернул рукоятку. Под бурные возгласы окружающих первый блок стал набирать нагрузку.
Год спустя на ТЭЦ ввели и второй блок, — того же типа и мощности.

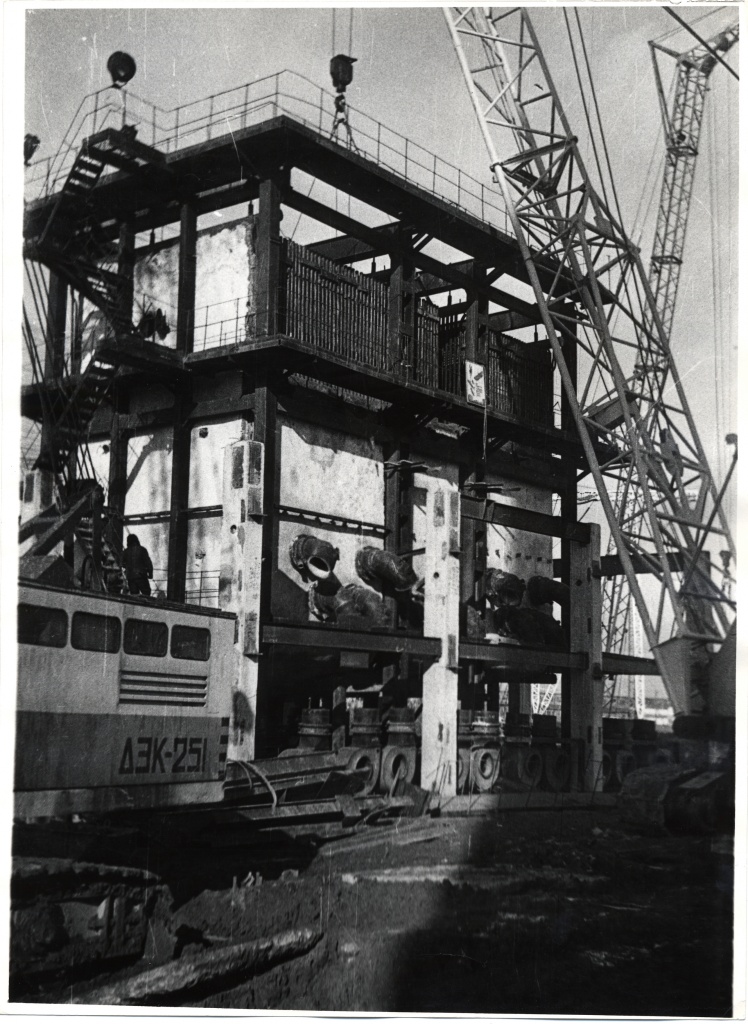

Строительство главного корпуса продолжалось. В 1978 году началась подготовка к монтажу первого блока — 250 МВт. В тесном контакте с монтажниками работали машинисты, начальники смен — все те, кто должен был принять машину, ее эксплуатировать. Все эти люди уже имевшие многогранный опыт по наладке, ремонту подобных агрегатов уже в процессе монтажа внесли более 150-ти предложений по обеспечению надежности работы оборудования, облегчению его эксплуатации.
Вместо ушедшего на пенсию Сергея Петровича Боровкова, пришел новый директор Иван Александрович Говорухин. Говорухин вел себя весьма независимо. С его приходом блоки Т-250 стали вводиться регулярно. Первый пускали в декабре 1979 года. Всесторонние знания особенностей этих машин имел главный инженер Нестор Иванович Серебряников. В практику монтажа внедрялось много нового. Одним из существенных нововведений стала парокислотная промывка и продувка труб – изобретение начальника химической службы Валентины Яковлевны Каплиной.
После того, как первый блок 250 МВт заработал надежно, освоение других (1980, 1981 гг) трудностей не составило.
За девять лет, прошедших после пуска пятого блока были введены только два водогрейных котла. Причина в том, что центр жилищного строительства города сместился южнее Очакова и вошел в зону новой «Южной» ТЭЦ. На ТЭЦ-25 строительство было приостановлено. Создавался центр тренажерной подготовки. Шестой блок ввели в марте 1990 года, а седьмой сдали в 1991 году.
Г.В. Липенский. Мосэнерго. Эпохи становления.
