А ЗАВТРА БЫЛА ВОЙНА...
Перед началом Великой Отечественной войны Мосэнерго была крупнейшей в СССР энергетической компанией, в состав которой входили 27 предприятий, в том числе электростанции общей мощностью 1 160 тыс. кВт.: ГЭС-1 им. Смидовича, ГЭС-2, ГРЭС-3 им. Классона, Каширская ГРЭС-4, Шатурская ГРЭС-5, ТЭЦ-6, ТЭЦ-7, ТЭЦ-8, ТЭЦ-9, Сталиногорская ТЭЦ-10, Сталинская ТЭЦ-11. 17 июня 1941 года введен в эксплуатацию первый энергоблок Фрунзенской ТЭЦ (сегодня ─ ТЭЦ-12, филиал ПАО «Мосэнерго») на Бережковской набережной мощностью 25 МВт. Велось строительство Дербеневской, Семеновской, Калужской и Ленинградской ТЭЦ. К концу 1940 года общая мощность теплофикационных агрегатов московских ТЭЦ ─ 230 тыс. кВт, годовой отпуск тепла ─ 2,5 млн Гкал. Экономия топлива от теплофикации Москвы составляла около 250 тыс. тонн условного топлива в год. К тепловым сетям общей длиной 70 км было присоединено около 500 зданий и промышленных предприятий столицы. Одновременно шло развитие сетевого хозяйства: с 1928 года по 1941 год протяженность ЛЭП выросла в 4,5 раза – до 4 900 км, подземная кабельная сеть достигла 5 040 км. Были все основания полагать, что в начале 1940-х годов проблема безлимитного снабжения Москвы электроэнергией будет полностью решена. Но этим планам помешала война...
22 июня 1941 года выпало на воскресенье, у энергетиков был день ремонтов, так как нагрузка в выходные дни снижалась почти вдвое. Тогда заявки на отключение оборудования прислали Шатура, Кашира, Коломна, Подольск, Истомкино и некоторые из московских ТЭЦ.
В школах отзвенели последние звонки...
Последний экзамен

В 4 часа утра части Красной Армии были атакованы фашистскими войсками на всём протяжении границы. Германия начала войну против Советского Союза. О начале войны советские граждане узнали лишь в полдень, когда по радио выступил Вячеслав Молотов (его выступление можно прочитать у нас в разделе «Печатные СМИ»). Уже в 6 утра управляющий Мосэнерго Иван Матвеевич Клочков был вызван в Моссовет, где всем руководителям сообщили страшное известие. Сразу после короткого совещания все поспешили по своим рабочим местам, обдумывая дальнейшие действия.

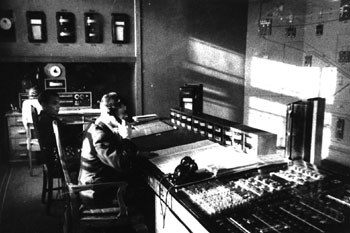

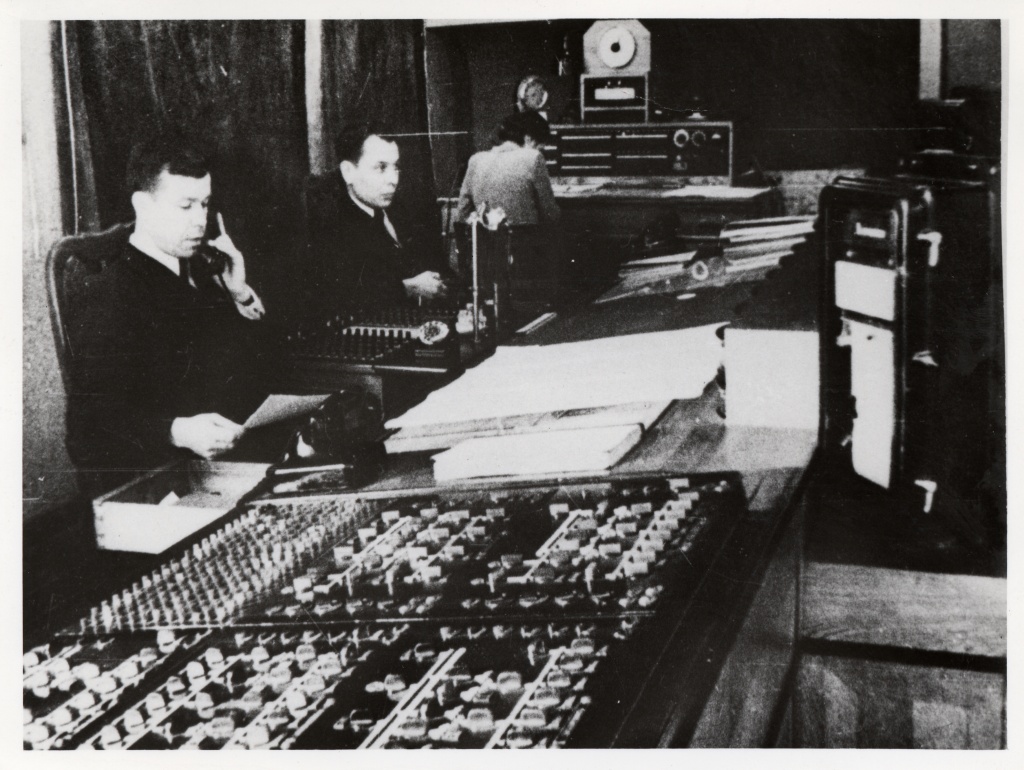

Диспетчерский пункт во время Великой Отечественной войны
Предприятия в срочном порядке стали перестраиваться на военный лад. Прежде всего потребовалось форсировать работы по строительству подземного диспетчерского пункта и организовать перевод дежурных. Когда монтаж был закончен, диспетчеры стали работать на обоих пунктах одновременно. Объявленная в стране мобилизация сразу поставила энергетиков в критическое положение. Так об этом пишет С.Н. Синицин, начальник смены котельного цэха ТЭЦ-11:
В первую неделю войны было мобилизовано не менее половины состава основных специалистов— машинистов турбин, паровых котлов, ремонтников. Катастрофически быстро таяли ряды инженерно-технического персонала. Некоторые уходили на фронт добровольцами. Уходили не только мужчины, но и женщины: Вера Лысенко, Дуся Лобанова. Ряды обслуживающего персонала редели, а между тем электрическая нагрузка электростанции не снижалась.
В первую неделю войны из Мосэнерго было мобилизовано более половины состава основных специалистов – машинистов турбин, паровых котлов, ремонтников. Многие уходили на фронт добровольцами.

Сложившаяся в первые же дни войны тяжелая обстановка требовала решительных мер. С 28 июня 1941 года электростанции Мосэнерго перешли на 12-часовой график работы, были отменены выходные и отпуска. Однако это не решало проблему нехватки людей.
Дальнейший отток персонала мог привести к полной остановке станций. Этого, естественно, нельзя было допустить. В связи с переводом промышленности на военный режим, переориентацией ряда предприятий на выпуск вооружений потребности в электрической энергии изо дня в день увеличивались. В этих условиях директорам предоставили право при получении сотрудниками электростанции повесток военкомата самим решать отпускать или не отпускать человека или заменить его другим, нужда в котором была менее острой. Была учреждена система бронирования от призыва. По 12-часовому графику Мосэнерго работало все годы войны. Ежегодные отпуска отменены. По окончании войны каждый получил денежную компенсацию.
С.Н. Синицин, начальник смены котельного цеха ТЭЦ-11

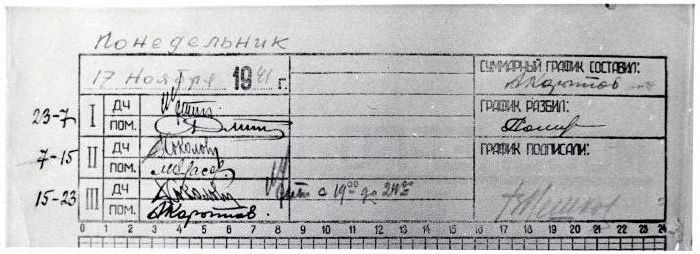

График работы
В энергетике оборудование, связанное единым технологическим циклом, должно работать круглосуточно. Любая остановка возможна лишь с разрешения диспетчерской службы энергосистемы. Даже малейший сбой в функционировании одного из звеньев технологической цепочки ТЭЦ ведет, как правило, к общему нарушению жизнедеятельности всего производственного организма. Поэтому был важен каждый сотрудник, отвечавший за качественную работу технологического цикла.
Бойцы отправляются на фронт
Каждую декаду военная комиссия совместно с дирекцией выделяла очередную группу людей для отправки на фронт. Нужно было готовить замену, учить новичков-ремесленников, бывших домохозяек. От прежних методов подготовки кадров пришлось отказаться. Создали систему ускоренного обучения работе. Но даже при этом требовалось какое-то время. А люди уходили на фронт вчера, сегодня, получали повестки на завтра, и их место не должно было, не могло пустовать.
А.П. Пятницкий, заместитель директора ГЭС-1 в 1941-1945 годы
Никто не предполагал, что война так быстро продвинется вглубь территории Советского Союза. Пройдет всего несколько месяцев, и развернутся ожесточенные бои за Москву и Тулу. Л.К. Шарыгина, сотрудница ТЭЦ-11, вспоминает:
Несмотря на большие трудности, работали мы безаварийно. после работы участвовали в возведении оборонительных сооружений. Перед войной я окончила курсы сандружинниц, поэтому в свободное от работы время бежала в эвакогоспиталь, где приходилось стирать километры бинтов, делать неотложные перевязки, читать раненым газеты, писать письма за тех, кто это не мог сделать сам. вместе с ополченцами разгружали уголь с платформ. Дежурили ночью в противопожарной дружине – гасили зажигалки. несмотря на трудности, недоедание, мы постоянно верили, что победа будет за нами. И мы не ошиблись, мы дождались этого светлого дня.
Очерк подготовлен Е. Кошелевой, Л. Шулениной
Источники:
· Архив Музея истории Мосэнерго
· «Энергия энтузиастов», Б.Д. Крестов,1998 год
· «Мосэнерго. Этапы становления», Г.В. Липенский, 2000 год
